Resultados

Proyecto Alto Maipo

En lo relativo a eventuales efectos en la sedimentología, se distingue para efectos del análisis entre infraestructura ribereña y la actividad de extracción de áridos. En ambos casos se identificaron los puntos correspondientes para realizar un diagnóstico de la situación sin proyecto en los ríos Maipo, Colorado, Yeso, Volcán y en el estero Aucayes.

Infraestructura y actividades

Para organizar la entrega de información respecto de la infraestructura ribereña y actividades pertinentes, ésta se clasificó en: Puente, Bocatoma, Descarga, Atravieso, Extracción de áridos.

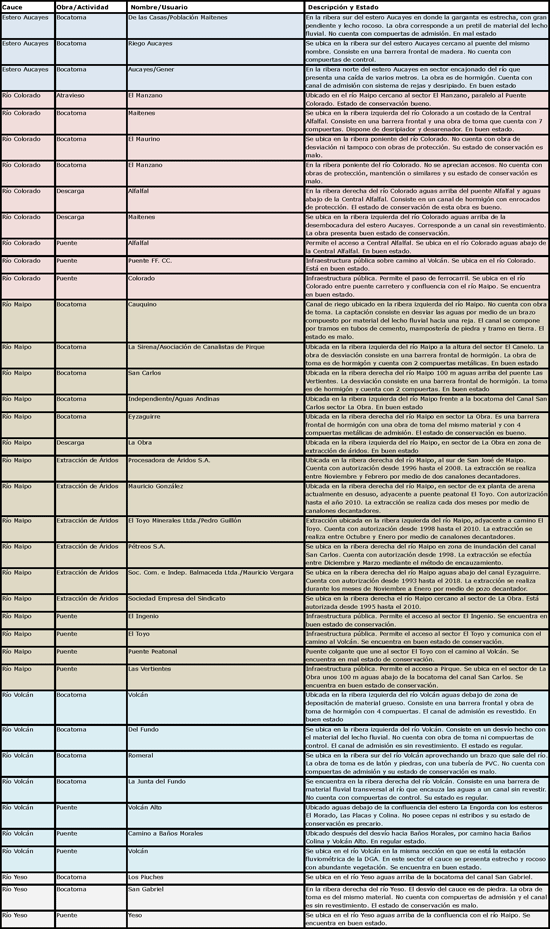

Tablainfraesctructurayactividades

Estudio Sedimentológico Avanzado

En lo relativo al régimen sedimentológico, para mejorar la certidumbre respeto de la magnitud de los eventuales efectos en el área de influencia, el proyecto Alto Maipo está desarrollando el Estudio Sedimentológico Avanzado. Dicho estudio está organizado en las siguientes etapas:

  • Etapa   1:  Recopilación y análisis de antecedentes y catastros
  • Etapa   2:  Trabajos de terreno complementarios y estudios básicos
  • Etapa   3:  Análisis de los fenómenos y efectos de la degradación
    aguas abajo de las obras de toma en afluentes
  • Etapa   4:  Análisis de los fenómenos y efectos de la degradación
    aguas abajo y de socavaci
    ón local de la obra de descarga
    en el R
    ío Maipo sector Las Lajas
  • Etapa 5a:  Análisis sedimentológico integral del sistema fluvial Río Maipo
  • Etapa 5b:  Proposición de medidas de mitigación y plan de monitoreo

A partir de la identificación de los eventuales efectos negativos asociados a la operación de las obras de toma y descarga sobre su entorno, así como la caracterización de la magnitud de los mismos, se debe evaluar la necesidad de implementar obras o acciones de mitigación para aminorar o eliminar los efectos adversos que pudieran detectarse, tales como los procesos de degradación o socavación local, erosión sobre riberas u otros.

Luego de cumplir con la Etapa 5, se elaborará el Informe Final. A la fecha están finalizadas las etapas 1 y 2.
